盛夏七月,野外钻探施工迎来全年攻坚黄金期。为严把施工质量关、绷紧安全生产弦、破解现场施工堵点,保障各重点项目按期推进,鑫地源公司组成专项督导小组,一头扎进深山峡谷,先后奔赴雷波、宁南、泸定、天全四地钻探现场,开展全覆盖督导排查与现场技术攻坚。本次督导历时四天三夜,围绕施工质量、安全管理、技术优化等方面开展现场工作,切实为一线项目推进提供专业支撑。
雷波:直面破碎地层 现场破解施工困局

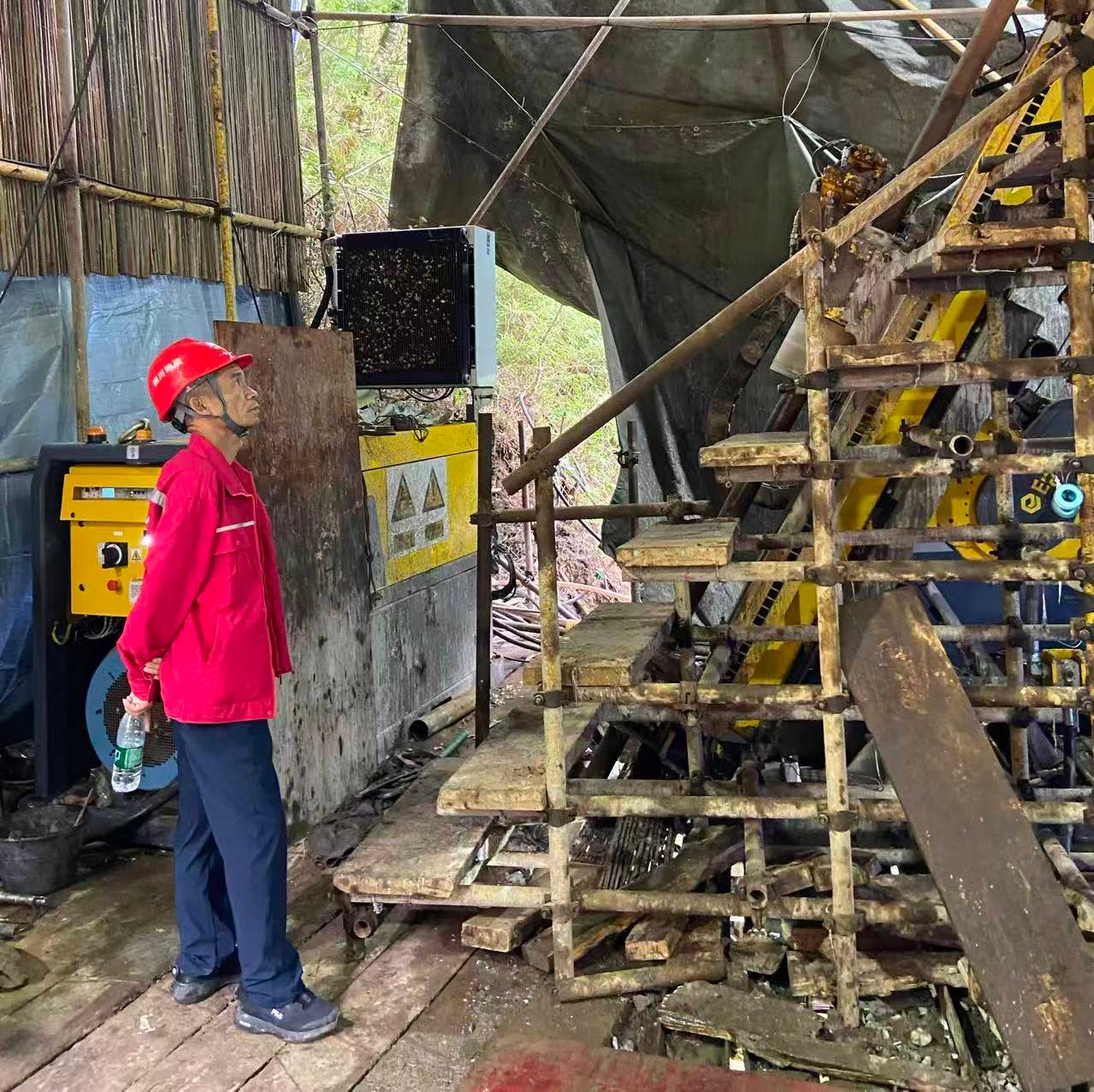

7月28日,督导小组首站抵达雷波县卡哈洛一号隧道超前水平钻孔施工现场。这处钻孔承担着隧道超前地质预报、泄水减压与地层勘察的关键任务,是守护隧道施工安全的“前沿哨点”。此时钻孔已钻进至 95 米深度,但因隧道深埋千米山体之下,地应力高、岩体破碎,施工中孔壁垮塌频发,钻具推进阻力剧增,无法抵达预定孔底,现场作业一度陷入停滞。抵达现场后,督导小组第一时间与甲方现场负责人对接会商督导小组,实地察勘孔内工况,共同敲定优化后的施工方案。公司紧急调配适配钻具设备进场,改用跟管钻进工艺应对不稳定地层,全力向 300 米设计孔深冲刺。

宁南:紧盯关键环节 疏通项目提速堵点
结束雷波的现场工作,督导小组即刻转场,驱车7小时赶赴宁南县,深入沿江高速金宁段隧道水平钻孔施工现场。该隧道曾发生突泥涌水地质灾害,本次超前勘察与泄水作业标准高、责任重,容不得丝毫松懈。截至督导当日,现场钻孔已钻进约 50 米,整体作业平稳有序。督导组逐环节核查施工全流程,细致梳理物资供应、人员排班、工序衔接等关键节点,针对性优化现场人员配置与材料保障方案,逐项理顺施工堵点,为项目安全高效推进奠定了坚实基础。

泸定:进入无人山区 破解设备效能瓶颈
从宁南出发,督导小组连夜赶路,历经8小时、500余公里的长途奔波,于当晚 21 时抵达泸定县。7月30日清晨7时,团队再次整装出发,前往引大济岷工程 XDZK1 号重点勘察钻孔。该作业点深藏二郎山腹地无人区域,督导组沿林区盘山公路颠簸1.5小时,再徒步3小时,当日11时30 分抵达施工现场。
作为引大济岷工程的核心勘察点位,该钻孔设计孔深 1700 米,所有设备、物资全靠临时运输索道吊运进场,施工条件艰苦、作业难度极大。督导当日,钻孔已钻进约 1000 米,各项指标基本符合要求,督导组现场强调要加强轨迹测量,严控钻孔精度。针对现场智能钻机因地层扭矩波动频繁触发过载保护、无效作业时长增加的问题,团队现场研判后提出解决方案:对接设备厂家技术人员进场调试,在严守安全底线的前提下优化运行参数,减少设备启停频次,全力提升钻进效率,保障项目按期推进。

天全:深入深山钻场 优化方案提质增效
7月31日,督导小组转战天全县喇叭河镇,前往引大济岷工程 LXZK1号钻场。该作业点位于自然保护区无人区内,前无陆路、隔河相望,施工物资全靠大型无人机吊装转运,督导组一行徒步1.5小时深入深山钻场。该钻孔设计孔深 1000 米,目前已钻进约 510 米,受当前钻具规格限制,设备负荷较高,整体钻进效率偏低。通过现场观察岩心状态、结合地质条件综合研判,督导组提出优化钻具规格、调整钻进口径的方案,通过降低设备负荷提升钻进效率,确保项目在工期内高质量完工。

本次专项督导覆盖多地重点钻探项目,督导组围绕质量管控、安全检查、技术优化等重点内容逐项开展现场核查与指导,切实解决了多项一线施工中的实际问题,既有效打通了现场施工堵点,也进一步压实了项目现场的安全质量主体责任。下一步,鑫地源公司还将持续把督导重心沉到野外最前沿,常态化跟进现场、服务一线,守牢安全与质量底线,稳步推进各重点钻探项目,为公司及十二大队高质量发展注入一线动能。
